編按:在美國,許多房子是以木構造建築而成,也因此,認識木構造建築成為移居美國的人們必修的一堂課。建築師筆記——邱申一建築師所撰寫的「美國木造房怎麼蓋」系列文字,以淺顯易懂的說明輔以實務照片,讓想對這一個深奧主題有基本認識與了解的人,都能夠走進門內。
這一份認識不但能幫助我們更好的照顧自己的房子,在面對裝修時,也才更看得懂房子發生了什麼事,同時,與工程師或包商有良好、順利的溝通。
通過檢查,正式進入灌水泥階段
第一篇文章和大家分享了基礎的部分,向大家介紹 2 種美國常見的基礎,以及一些基礎施工的細節。有申請建照的工程,市政府也會派人檢查把關基礎的部分。待市府檢查過基礎以後,就可以灌水泥了。
我的加建是在 2020 年 9 月所進行,剛好是 Covid 嚴重的時期。早上通過市府檢查,包商接著要灌水泥,還比平常多找了 2 個人,但是發現附近水泥廠出不了水泥,另外問了幾家,只有比較遠的東灣有,但是要加二千多美金。
當時一車預拌水泥 10 立方碼(cubic yard),基本價好像是二至三千美金,加價快要一倍。不過工程不能等,等也不一定有,就選擇加價了。幸好順利灌好,拆模板以後看水泥品質還不錯。

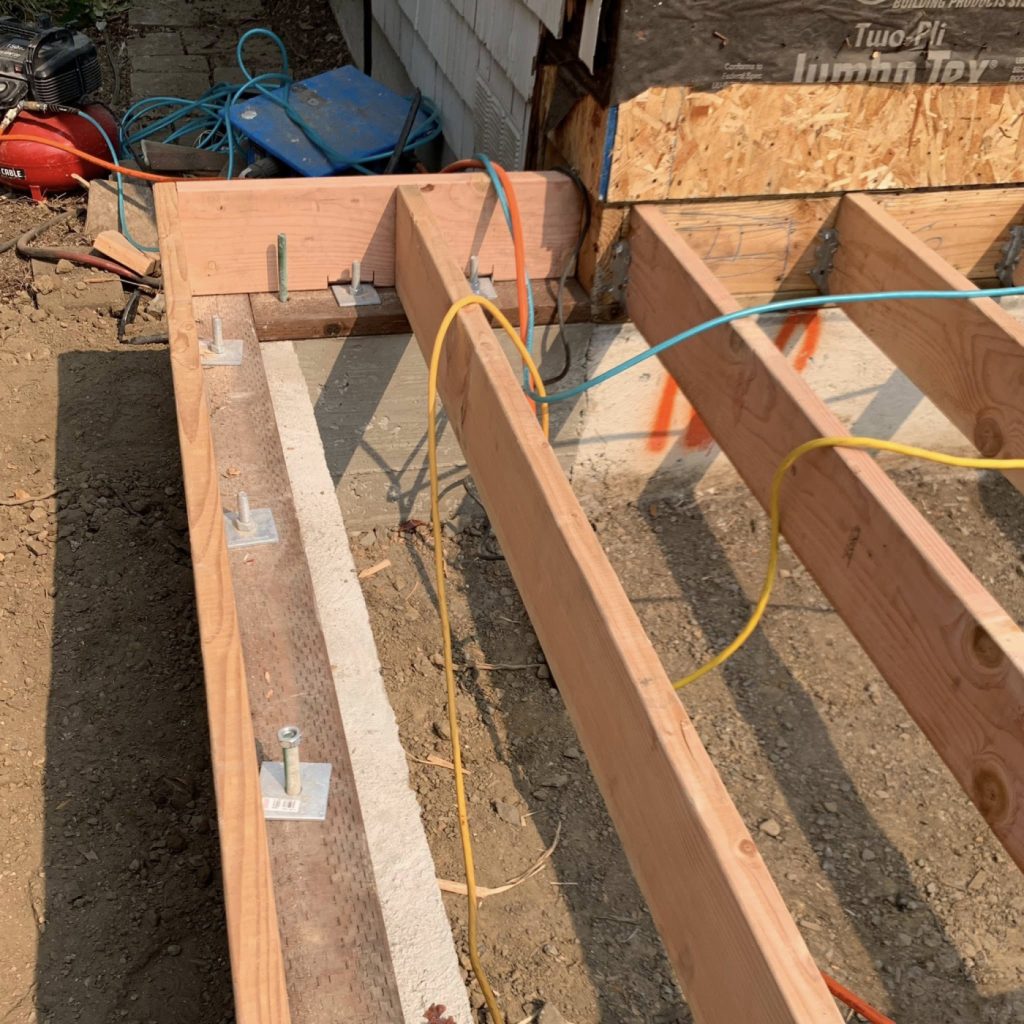

下一步是把木構架底部的底板(sill plate)固定到水泥上,鎖上預埋的錨栓(anchor bolts),然後就可以開始做地板結構(floor joists) 。

上圖角落有一個螺桿還沒有鎖墊圈╱墊片(washer),那個叫 hold down,是固定柱子用的。
值得提一下的是,地基╱基礎是水泥包商的工作,這些工人可能沒有拿到其他結構圖,所以什麼地方要放 hold down 就是包商(General Contractor,GC)或是木結構包(framer)要負責協調。
地板結構施工 3 關鍵重點
做地板結構時有 3 個要注意的地方。首先,Sill plate 至少要高於地面 8 寸。因為有直接和水泥接觸,木材要用防腐木,看照片,那個深色木頭就是化學處理過的防腐木。

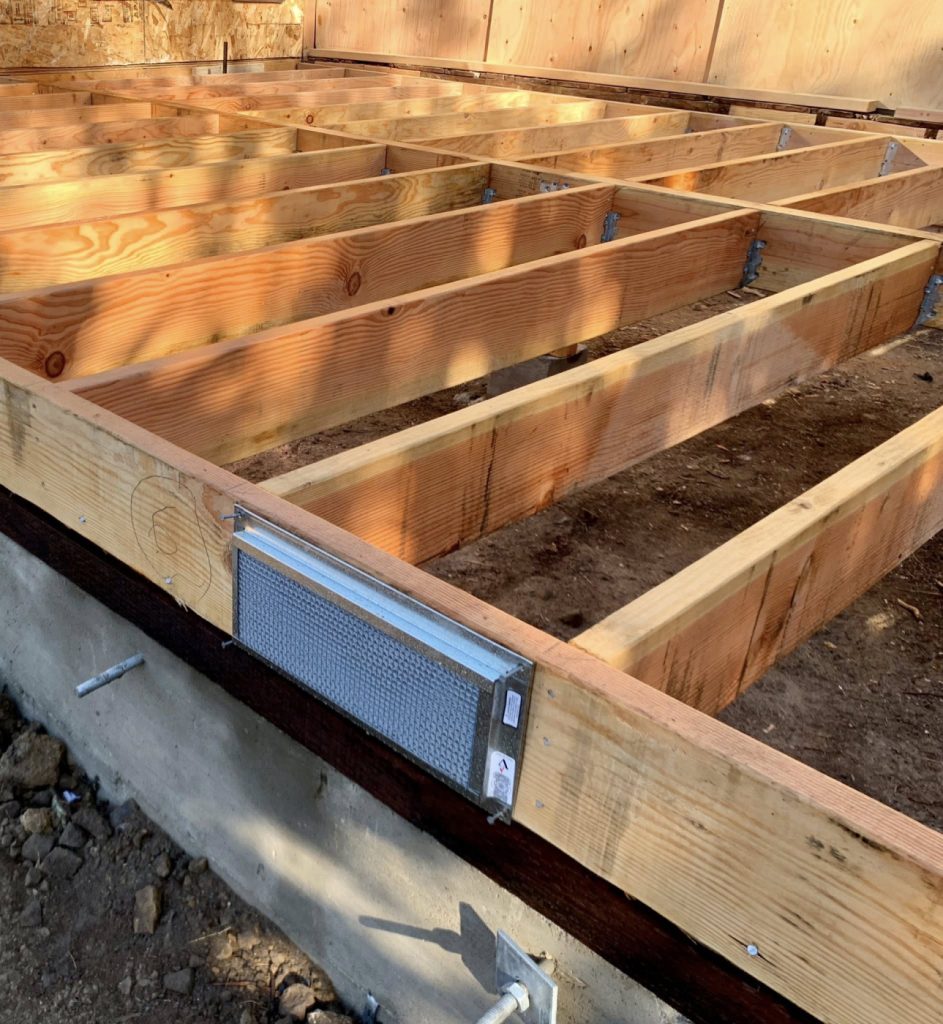

第二,Crawl space 要留足夠的通風口,地板底下才不會潮濕,審圖和現場檢查都會查通風口的面積夠不夠。通風口一般是用鐵絲網,但是也有比較密的 Vulcan Vent,可以防火星鑽入房子裡,建議用這種比較好,老鼠也咬不穿。

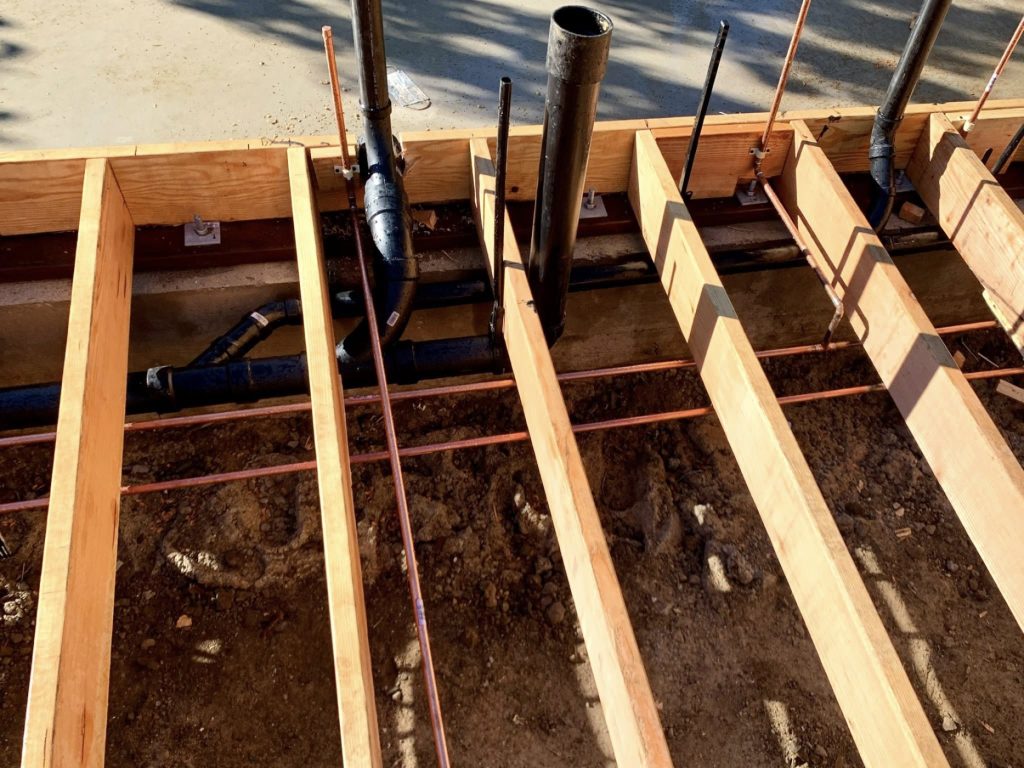

第三,市府也會檢查地板底下的水管,排水管有沒有正確的洩水坡度,水管的材料,以及有沒有通風管,檢查完才能封地板。
我建議給水管用銅管,不要用 PEX,這基本上是塑膠,會被老鼠咬破。

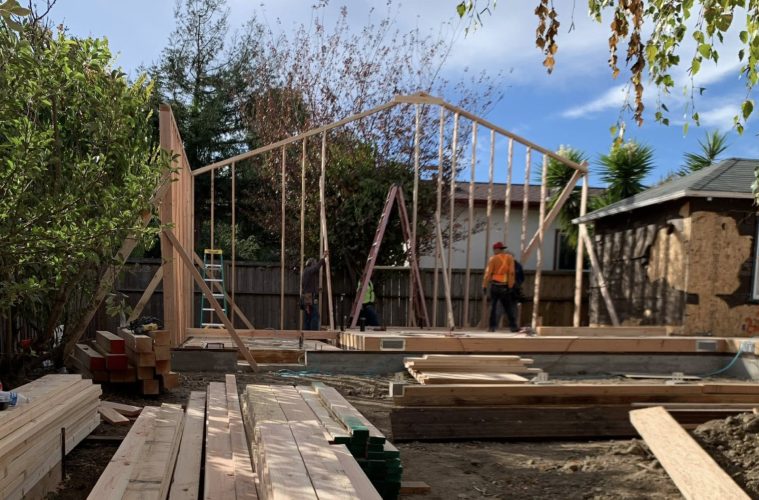

基礎和地板做好以後就可以往上蓋了,木頭房子蓋起來其實很快,幾面牆幾天就起來了,下集繼續介紹。
這系列的文章會一步步介紹蓋房子的過程,不過實際上的工程其實更複雜。如果有不清楚的地方,歡迎讀者至建築師筆記的粉絲專頁上提問,或是分享自己經驗。
